La trasformazione della Linea C è uno dei cantieri più rilevanti della mobilità romana: non riguarda solo nuove fermate, ma il modo in cui centro storico, Vaticano, Prati, Flaminio e il quadrante nord-ovest finiranno per collegarsi meglio. Qui trovi un quadro aggiornato su quali stazioni sono già in arrivo, quali cantieri sono partiti nel 2026, quali tempi sono realistici e perché alcune fermate peseranno più di altre per chi si muove a Roma ogni giorno o la visita per turismo.

Le informazioni che contano davvero

  • Dal 16 dicembre 2025 la Linea C arriva a Colosseo/Fori Imperiali e Porta Metronia, con 24 stazioni in esercizio.
  • Nel 2026 il progetto riguarda 7 nuove stazioni tra Venezia e Farnesina.
  • Le fermate più strategiche sono Venezia, Piazza Pia/Castel Sant’Angelo, Ottaviano e Farnesina.
  • I cantieri della tratta T2 sono partiti a febbraio 2026; quelli della T1 dovrebbero avviarsi entro luglio 2026.
  • L’obiettivo ufficiale per la chiusura delle nuove stazioni è 2037, con l’ipotesi di anticipare al 2036 se i lavori procedono senza stop.
  • Le stazioni centrali avranno anche una forte componente archeologica e museale, quindi il progetto incide pure sull’esperienza di visita della città.

A che punto è la Linea C nel 2026

Io partirei da qui, perché senza questo pezzo il resto si capisce male. Dal 16 dicembre 2025 la linea è arrivata a Porta Metronia e Colosseo/Fori Imperiali, e oggi il tracciato in esercizio conta 24 stazioni su 21 km. Questo significa che la Metro C non è più soltanto la dorsale periferica che molti romani hanno conosciuto per anni: è già entrata nel centro di Roma e sta preparando il salto verso l’asse più delicato della città, quello che unisce archeologia, turismo e mobilità quotidiana.

Il punto pratico è semplice: più la linea avanza verso ovest, più diventa utile non solo per gli spostamenti di tutti i giorni, ma anche per i flussi turistici. Ogni nuova fermata centrale riduce il peso degli autobus di superficie e crea interscambi più sensati con la Linea A, la Linea B e la rete ferroviaria urbana.

Va letta così anche la dimensione economica dell’opera: non si tratta di un’estensione marginale, ma di un intervento da miliardi di euro che aggiunge circa 7 km di tracciato oltre Venezia. In termini di città, è un cambio di scala, non un ritocco di linea.

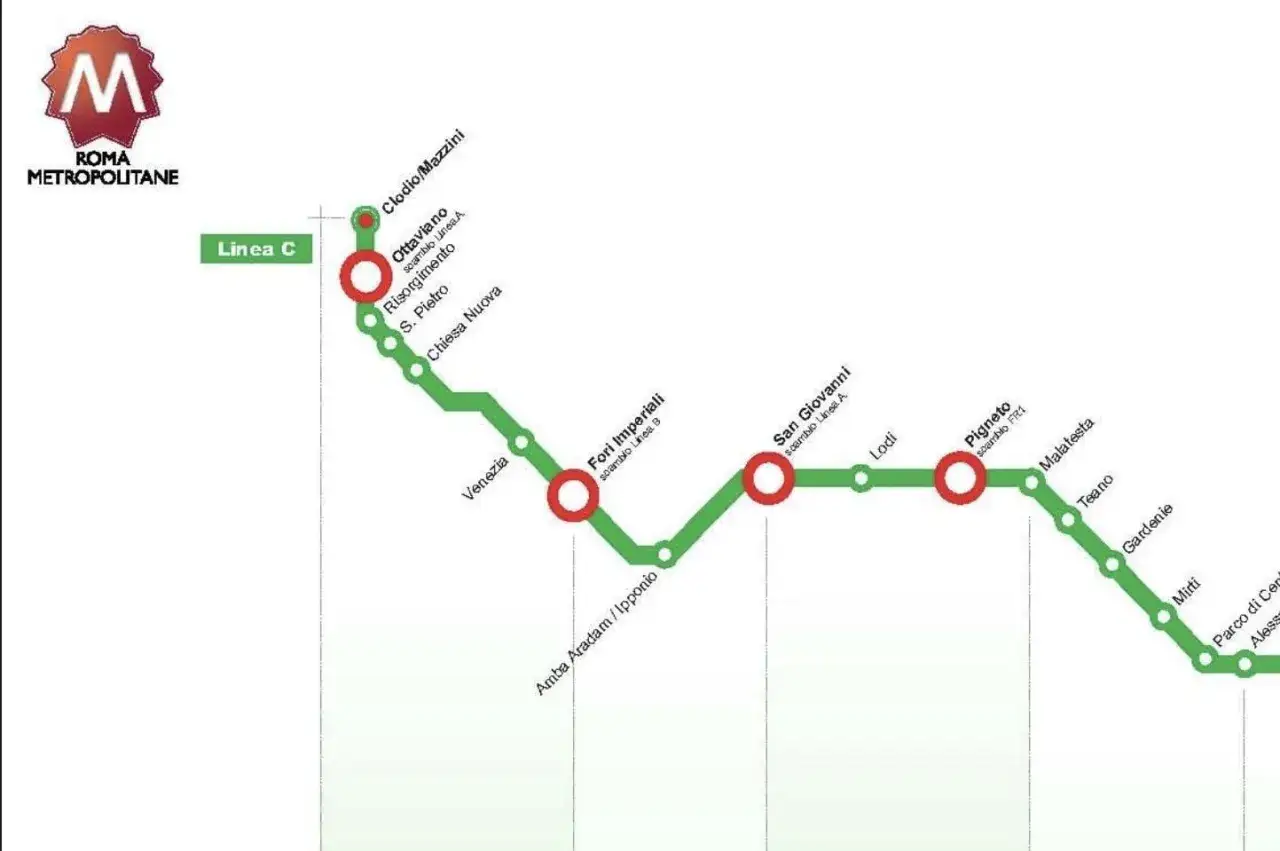

Mappa della metro C di Roma, con le fermate attuali e quelle future.

Le fermate già in costruzione e dove si collocano

Qui conviene separare ciò che è già in cantiere da ciò che è solo in progettazione. Nel 2026 la parte concreta comprende Venezia, Chiesa Nuova, Piazza Pia/Castel Sant’Angelo, Ottaviano, Mazzini, Auditorium e Farnesina. Sono stazioni molto diverse tra loro, ma hanno un tratto comune: servono aree densissime, dove il sottosuolo è complesso e ogni metro scavato cambia parecchio il disegno della mobilità.

Fermata Zona Perché conta Stato nel 2026
Venezia Centro storico Cerniera tra Piazza Venezia, Via dei Fori Imperiali e il cuore monumentale della città Cantiere già avviato
Chiesa Nuova Corso Vittorio / centro barocco Serve un’area molto frequentata e introduce una stazione con forte valore archeologico In costruzione
Piazza Pia/Castel Sant’Angelo Vaticano e riva del Tevere Nuovo accesso tra centro storico e area vaticana, con funzione anche museale In costruzione
Ottaviano Prati Diventerà un interscambio diretto con la Linea A Cantieri avviati nel 2026
Mazzini Prati / Vittoria Rafforza il quadrante nord-ovest e distribuisce meglio i flussi locali Cantieri avviati nel 2026
Auditorium Flaminio Serve l’asse culturale e sportivo tra Auditorium, Palazzetto e MAXXI Avvio cantieri entro luglio 2026
Farnesina Foro Italico / nord-ovest Capolinea strategico per ministeri, sport e accessi al quadrante nord-ovest Avvio cantieri entro luglio 2026

Le stazioni di Venezia, Chiesa Nuova e Piazza Pia/Castel Sant’Angelo avranno anche una funzione di valorizzazione dei reperti, con spazi pensati per non trattare il sottosuolo come un semplice vuoto da attraversare. Questo, per Roma, è il vero tratto distintivo della Metro C: non solo trasporto, ma integrazione fra infrastruttura e patrimonio.

Se guardi la mappa con occhio pratico, il messaggio è chiaro: il tratto centrale non serve solo a “passare da un punto all’altro”, ma a rimettere in relazione aree che finora sono rimaste separate da percorsi lunghi, traffico e collegamenti poco lineari.

Perché le nuove fermate cambieranno gli interscambi

La vera forza del progetto non sta solo nel numero delle stazioni, ma in dove si innestano. Ottaviano aggiungerà un nodo diretto con la Linea A nel cuore di Prati; Colosseo/Fori Imperiali ha già rafforzato il dialogo con la Linea B; Pigneto, già in esercizio, dialoga con la rete ferroviaria locale. In pratica la C smette di essere una linea “a compartimenti” e diventa una cerniera tra assi diversi della città.

Io leggo questo passaggio come il punto in cui la metro smette di essere utile solo a chi vive lungo il tracciato e comincia a servire davvero tutta la città. Quando un interscambio è ben posizionato, il beneficio non si vede solo in stazione: si vede nei tempi di percorrenza, nella distribuzione dei flussi e nella possibilità di evitare un mezzo di superficie in più.

  • Ottaviano alleggerirà uno degli scambi più sensibili tra centro e nord-ovest.
  • Piazza Pia/Castel Sant’Angelo porterà la metro nel punto in cui si incrociano Vaticano, centro barocco e itinerari turistici.
  • Auditorium rafforzerà la connessione tra cultura, sport e mobilità urbana.
  • Farnesina darà un accesso più diretto a un’area oggi molto dipendente dagli spostamenti su gomma.

Per un turista questo significa itinerari più lineari tra Vaticano, centro storico e area monumentale. Per un residente significa meno cambi di mezzo inutili e, soprattutto, meno tempo perso a spostarsi verso zone dove oggi la rete è ancora frammentata.

Tempi realistici e margini di slittamento

Qui bisogna essere onesti: nel trasporto pubblico romano le date contano, ma contano ancora di più le condizioni che le rendono possibili. Roma Capitale indica l’avvio dei cantieri della tratta T1 entro luglio 2026, mentre Roma Servizi per la Mobilità ha confermato che per la T2 i lavori sono partiti a febbraio 2026. L’obiettivo dichiarato per l’insieme delle nuove stazioni è il 2037, con la possibilità di anticipare al 2036 se l’andamento del cantiere lo consente.

La distanza tra obiettivo e apertura effettiva non è un dettaglio burocratico. Su questa linea pesano archeologia, profondità di scavo, sottopasso del Tevere, interferenze con gli edifici storici e tempi di approvazione dei progetti esecutivi. Quando valuto opere come questa, considero “realistico” non il primo annuncio, ma il momento in cui si vedono insieme progetto approvato, cantieri avviati e avanzamento strutturale costante.

Le variabili che possono rallentare il cronoprogramma sono quasi sempre le stesse:

  • scavi archeologici più lunghi del previsto;
  • lavorazioni complesse sotto il livello stradale;
  • adeguamenti progettuali richiesti lungo il percorso;
  • interferenze con il tessuto urbano già costruito;
  • necessità di coordinare nuovi accessi, impianti e interscambi.

Per questo, se stai cercando una lettura affidabile del progetto, il criterio migliore non è inseguire una data singola, ma capire se il cantiere resta coerente con le tappe ufficiali e con i passaggi tecnici già annunciati.

Che cosa cambia per chi vive o visita Roma

Dal punto di vista di chi usa davvero la città, la differenza più grande sarà geografica. La Metro C sta portando la metropolitana in zone che oggi si appoggiano troppo alla superficie: il centro barocco, Prati, il fronte del Vaticano, Flaminio e il quadrante del Foro Italico. Per chi viene a Roma per un weekend, questo vuol dire ridurre l’uso di bus lenti e rendere più leggibili percorsi che oggi spesso scoraggiano.

In pratica, se alloggi in zone come San Giovanni o lungo l’asse dei Fori, la linea già oggi semplifica i collegamenti verso est; quando arriverà a Venezia, Chiesa Nuova e Piazza Pia/Castel Sant’Angelo, il salto sarà ancora più evidente per chi vuole visitare il centro senza impantanarsi nel traffico di superficie. È un vantaggio molto concreto: meno attese, meno cambi e una città più facile da attraversare.

Io vedo tre effetti immediati per residenti e visitatori:

  • itinerari turistici più fluidi tra Colosseo, centro storico e Vaticano;
  • maggiore accessibilità per eventi, musei e aree sportive del quadrante nord-ovest;
  • meno dipendenza dai mezzi di superficie nelle tratte oggi più congestionate.

Il beneficio non sarà uniforme da un giorno all’altro, ma quando la linea si sarà estesa fino ai nuovi nodi centrali il modo di muoversi dentro Roma cambierà sul serio, soprattutto per chi non vuole perdere tempo in coincidenze mal progettate.

Cosa conviene monitorare nei prossimi mesi

Se vuoi seguire davvero l’evoluzione della linea, io guarderei tre segnali molto concreti: l’avanzamento dei lavori a Venezia, l’effettivo avvio del cantiere T1 con Auditorium e Farnesina, e la capacità del progetto di rispettare i tempi senza sacrificare la qualità degli interscambi.

  • Venezia è la fermata simbolo: qui si capisce se il progetto centrale mantiene ritmo e complessità sotto controllo.
  • Chiesa Nuova e Piazza Pia/Castel Sant’Angelo diranno molto sulla gestione archeologica del cantiere.
  • Ottaviano e Mazzini saranno decisive per capire quanto velocemente il nodo nord-ovest si integra con la Linea A.
  • Auditorium e Farnesina mostreranno se il prolungamento verso nord-ovest resta una priorità reale e non solo dichiarata.

Se questi passaggi continueranno a tenere il ritmo del 2026, la Linea C diventerà molto più di una promessa: sarà il corridoio che ricuce il centro storico con il nord-ovest della capitale. Fino ad allora, la lettura giusta è questa: il progetto è concreto, le stazioni sono già definite, ma la trasformazione completa richiede ancora una pazienza da grande opera romana.

Domande frequenti

Dal 16 dicembre 2025 la linea è arrivata a Colosseo/Fori Imperiali e Porta Metronia, portando a 24 le stazioni in esercizio su 21 km. Il salto è importante perché la Metro C è ormai entrata nel centro di Roma e non è più solo una linea periferica.

Nel 2026 il progetto riguarda 7 stazioni: Venezia, Chiesa Nuova, Piazza Pia/Castel Sant'Angelo, Ottaviano, Mazzini, Auditorium e Farnesina. Venezia, Chiesa Nuova e Piazza Pia/Castel Sant'Angelo sono già in costruzione, mentre Auditorium e Farnesina dovrebbero partire entro luglio 2026.

Le più strategiche sono Venezia, Piazza Pia/Castel Sant'Angelo, Ottaviano e Farnesina. Ottaviano crea un collegamento diretto con la Linea A, Piazza Pia mette in relazione centro storico e area vaticana, mentre Farnesina serve un quadrante oggi molto dipendente dalla gomma.

L'obiettivo ufficiale per le nuove stazioni è il 2037, con l'ipotesi di arrivare al 2036 se il cantiere procede senza stop. I rischi principali sono gli scavi archeologici, le lavorazioni profonde, il sottopasso del Tevere, le interferenze con il tessuto storico e gli adeguamenti progettuali.

Quando la linea arriverà ai nuovi nodi centrali, gli spostamenti saranno più lineari tra Colosseo, centro storico, Vaticano, Prati, Flaminio e Foro Italico. Questo significa meno cambi di mezzo, meno dipendenza dai bus di superficie e itinerari turistici più semplici da gestire.
